2017年 春期 応用情報技術者試験 問9
システムの移行レビューに関する次の記述を読んで,設問1,2に答えよ。
P社は,家電量販店を営む会社である。約20店舗での店頭販売に加え,インターネットや電話による通信販売を行っている。電話応対は,コールセンタに勤務する約50名のオペレータが,商品の注文受付,問合せ対応などの業務を行っている。
【コールセンタの新CTIシステム開発プロジェクトの概要】
現在P社で運用しているコールセンタのシステム(以下,現行システムという)は,コンピュータと電話を統合したCTIシステムであり,Q社が提供するソフトウェアパッケージ(以下,現行パッケージという)を導入している。現行システムは,顧客の履歴情報や購買履歴などを管理するCRMシステムや商品在庫管理システムなどの関連システムと,オンライン処理又はバッチ処理でデータ連携している。
現行システムのハードウェアが年度末に保守期限を迎えるので,Q社が新たに開発したソフトウェアパッケージ(以下,新パッケージという)に更改することに決め,新CTIシステム(以下,新システムという)開発プロジェクトを立ち上げた。プロジェクトマネージャにはシステム部開発課課の X課長が選任された。プロジェクトのスコープは,現行パッケージに施されていた P社独自のカスタマイズを新パッケージに取り込んで導入すること,及び既存の関連システムとデータ連携できるようにすることである。

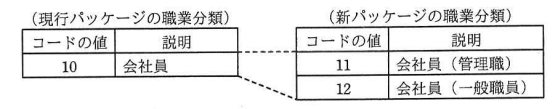

今回,新たな P社独自のカスタマイズ要件はない。新パッケージでは,主要なデータベース(以下,DB という)の一つである顧客属性管理テーブルの一部のコードの値が細分化された。新システムでは,新パッケージのコードの値を使用するが,今回は関連システムとの接続仕様を変更せず,新パッケージのコードの値を現行パッケージのコードの値に変換してから関連システムに引き渡すことにした。新パッケージで細分化されたコードの値の例を,図1に示す。
(現行パッケージの職業分類) | (新パッケージの職業分類) |
---|---|
コードの値 10 説明 会社員 |
コードの値 11 説明 会社員(管理職) |
コードの値 12 説明 会社員(一般職員) |
【移行判定会議の開催と報告】
プロジェクトは順調に進み,システム適格性確認テスト(以下,システムテストという),運用者による受入れテスト(以下,運用テストという)及び利用者による受入れテストが終了したので,新システムへの移行の可否を判定する会議(以下,移行判定会議という)を開催することになった。X課長は,前工程のソフトウェア適格性確認テストの終了判定会議への出席者に加え,プロジェクトオーナーである E常務,プロジェクト責任者であるシステム部の F部長,営業部の G部長,及び①コールセンタの責任者である H センタ長に出席を依頼するように,部下の W君に指示した。
移行判定会議では,各担当リーダから次のとおり報告があった。
(1) システムテストの実施結果及び評価(報告者:X課長)
・システムテストの実施と検証,及び検出したバグの対応を完了した。バグ検出件数,バグ検出密度とも P社の品質基準を満たした。バグの検出状況を分析した結果,異常はなかった。
・システムテストは,新システムが稼働を予定している環境を使用して実施した。性能テストでは,関連システムも時間帯を調整して稼働環境を使用する予定であったが,商品在庫管理システムだけは時間帯の調整ができなかった。商品在庫管理システムのテスト環境の構成を調べたところ,性能テストをテスト環境で実施しても問題ないと判断できたので,稼働環境と同一のソフトウェアと DB をコピーしてテストを行った。
・業務機能のテストでは,業務要件に基づく業務フローの妥当性を,関連システムを含めて検証した。さらに,新システムで現行機能が正しく動作することを保証するために,新パッケージにおけるコードの値の細分化を考慮した上で現行システムと新システムに同一データを投入し,主要なテーブルの処理結果を比較した。②顧客属性管理テーブルのコードの値を自動的に比較するために,比較検証ツールを作成して検証を行った。結果は良好であった。
・性能要件やデータボリューム要件など,aを満たしていることを検証するテストでの実測結果は目標値を満たし,システム全体の処理性能やデータボリュームに関する問題はなかった。
・新システムのメンテナンスマニュアルを整備し,保守チームに引き継いだ。
(2) 運用テストの評価(報告者:システム部運用課 C課長)
・システム部運用課の担当者も参加してテストを行い,結果は良好であった。
・新システムの運用スケジュール,手順書,障害発生時の連絡体制など,必要なドキュメントを全て作成し,システム運用担当者に説明済みである。
(3) 利用者による受入れテストの評価(報告者:X課長,コールセンタ D リーダ)
・顧客属性管理画面のレイアウトが見づらいなどの指摘が 2 件あった。業務運用への影響は軽微なので,稼働後にプログラムを改修することを条件に H センタ長から了承を得た。これらは,申し送り事項として管理する(X課長)。
・新システムを使用して業務運用を行った。新パッケージの新機能や関連システムとの連動処理など,全ての業務を問題なく実施することができた(D リーダ)。
(4) 利用者訓練の状況と評価(報告者:D リーダ)
・コールセンタのオペレータの運用訓練を完了した。訓練のカリキュラムに従った業務運用を行い,参加者全員が一定の水準に達したことを確認した。
・新システムの業務オペレーションマニュアルを整備した。
(5) 移行計画(報告者:X課長)
・稼働開始前日の業務終了後,現行システムから新システムへ移行する。
・稼働開始日の午前 9 時に,新システムのサービスを開始する。
・移行作業に必要な時間は,十分に確保している。
・新システムの稼働開始日に,現行システムの運用を停止する。
(6) bの達成度確認(報告者:F部長)
・新システムの品質と性能,利用者の業務運用の習得度が,移行可能な基準に達しており,移行作業の準備が十分であることを確認した。
【移行判定会議での指摘事項】
各担当リーダからの報告後,次の質疑応答があった。
**G部長:**新システムへの移行及び稼働開始時に,不測の事態が発生した場合のcとその発動条件を定めていますか。
**X課長:**はい。F部長に承認していただいたものを,文書化して共有しています。
**F部長:**性能テストで,商品在庫管理システムはテスト環境を使用して実施しても問題ないと判断した理由を説明してください。
**X課長:**商品在庫管理システムのテスト環境の構成を調べ,dであることを確認できたからです。
F部長:③新システムの稼働後に行うシステム関連作業を整理してください。
**X課長:**承知しました。引継ぎが必要な場合は,打合せを設定します。
**E常務は,**会議の報告内容とbの達成度から,新システムの稼働までに対応すべき残課題を解決することを条件に,新システムへの移行を承認した。
また,X課長は,F部長からの指摘を受けて,新システムが安定稼働していることを確認した後に実施すべきであるeの計画を策定することにした。そこで,運用及び保守の組織だけでなく利用者も参加させて,この活動を開始した。
